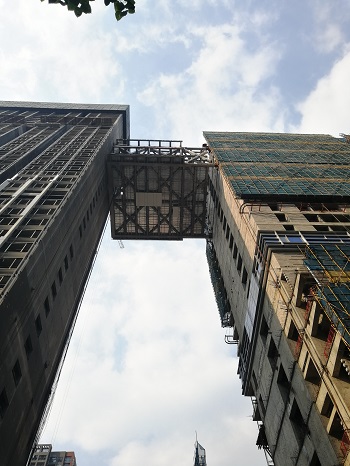

2019年10月18日晚上8时,深圳海境界项目BC连廊提升总指挥――项目经理赵献富的对讲机传来各吊点监测员响亮的回答“1号吊点到位可以锁定 2号吊点到位可以锁定……5号吊点到位可以锁定”,至此表示深圳海境界家园二期工程BC千吨钢结构连廊一次性顺利整体提升就位至设计标高99 91抖音视频,1m。在集团领导持续关心下,在业主监理设计的见证下,在集团副总工安长彪亲临指导下,经过项目全体人员14小时的坚苦奋战,团结协作,本次钢连廊提升任务圆满成功!。
深圳海境界家园二期项目BC连廊是钢桁架结构形式,连廊长26m,宽22m,高16m,总重量近千吨,属超危大工程,也是本项目施工过程中最大的重难点,如此重量和高度的提升尚属首次,没有先例,分公司项目部高度重视,为了确保连廊吊装一次到位,项目部成立以项目经理为组长,项目总工为副组长,协调组长,技术组长,安全组长,吊装焊接组长,监测监控组长,保障组长组成的吊装小组,施工过程中,多次对钢结构设计进行优化,深化,对焊接质量进行探伤试验,对钢结构实体重量 91成人抖音,预埋吊点承重,进度节点,吊装时间,天气预报等全方位进行综合考虑,多次BIM演示,实战演练,受到业主,监理,设计一致认可,均达到设计要求,仅吊装内部交底达三次以上,在吊装的前一天,在安长彪副总工的见证下,又组织相关人员进行一次现场交底,在原有交底基础上做了补充,将原监测频次修改成10m,50m,80m三次过程监测,对吊装过程要发生的位移,变形,监测,记录等问题进行预判,统一处理意见,对每位组长的岗位流程进行口头提问,确保人人心中有数,要求所有参与人员分工明确,协同作战,一切行动听指挥,确保吊装万无一失,平稳安全一次到位。
16日晚6时,对整体钢结构起吊150mm脱离操作平台,经过24小时以上的监测,各项指标正常。18日凌晨6时准,在指挥长对讲机一声“各组长各就各位,海境界BC连廊整体提升开始”的指令下,千吨重的钢结构整体以每小时6,5m的速度缓缓升起,钢体无变形,各吊点一直保持6mm-10mm的恒定值正常范围无异常,10m、50m、80m三次过程监测一切正常。经过14小时的坚苦奋战,通过所有参战人员的通力协作,于18日晚8时,海境界家园项目BC连廓整体提升一次、平稳、安全达到设计要求,至此吊装圆满成功!宁静的现场响起一片热烈的掌声! 91抖音免费版。
此次深圳海境界家园二期工程BC千吨钢结构连廊整体提升圆满成功,表明集团领导高度重视,项目部前期准备工作到位,大家的辛苦付出得到了最有力的见证,此次吊装成功,得益于项目组织严谨科学,思想统力协作,行动密切配合,为分公司全体人员鼓舞了士气 91抖音视频国产剧免费在线观看,提振了信心,项目部全体人员将总结经验,发现不足,再接再厉,精益求精,以更加成熟的经验和信心,做好CD连廓提升工作,再创辉煌,以“优质,高效,诚信,共赢”的核心价值观为集团公司发展献计献策,贡献力量,(供稿人 李颜成 陈美名 吴天)。
